油漆工程在室內設計中有別於其他裝修工種,選用建康綠建材的漆料噴塗,看似簡單的刷一刷,噴一噴應該很輕鬆吧?其實要真正做好油漆塗裝工作,可是要做足了每一道工序及步驟,才能避免日後開裂或褪色的情況。

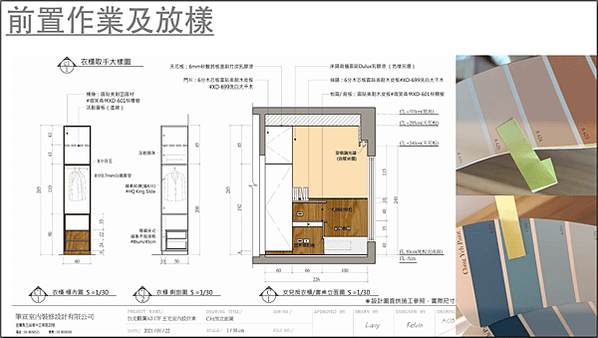

實務上在塗裝工程開始前的前置準備,除了與油漆師傅#核對工程圖說及色卡的#漆色核對外,進場後的#施作面標示#異材質界面處理#工序乾燥時間確認,還有#塗料及溶劑放置的安全處(嚴禁煙火並遠離電源)….前前後後3~4個小時半天就過去了~

[裝修] B10-01做好油漆工序,住家不掉漆!---觀瀾新

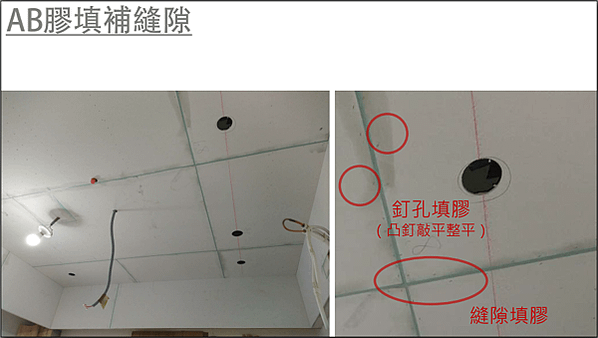

在木作工程退場後的油漆工項,首先是針對釘孔(#凸釘敲平)及板材的接縫處,用AB膠進行填平黏接處理,AB膠是2種液體混合產生固化的黏接劑,此項工序是在施作面的#第一次填AB膠處理並等待乾縮後,對#填縫位置的凹陷檢查,再進行#第二次填AB膠補平

因為AB膠會隨著時間慢慢固化,油漆師傅只能少量的A劑(環氧樹脂)+B劑(硬化劑)用刮刀在托盤(土砵)上拌合,在合梯上爬上爬下的填膠施作,且AB膠在固化後的膠層體積會慢慢收縮,故在#第一次的填膠作業,會安排在木作退場前一週施作,讓AB膠有充份的乾燥收縮作用時間。

[裝修] B10-01做好油漆工序,住家不掉漆!---觀瀾新

固化劑在化學作用下會釋放不同程度的毒性和刺激性氣體,還是選用#低逸散率綠建材多功能AB膠,並且請師傅在施工操作時,加強室內空間的通風。

[裝修] B10-01做好油漆工序,住家不掉漆!---觀瀾新

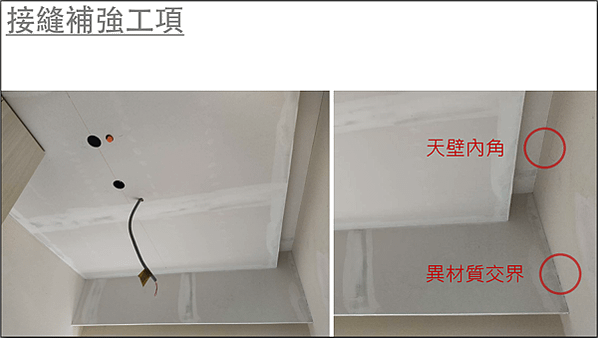

為何要加這道程序呢?因為天花板與壁面是不同材質的物體,除了熱脹冷縮的係數不同之外,也會因地震搖晃而產生開裂,所以在天花板與牆壁#異材質交界處黏貼石膏紙帶(90度凹折)#批土磨平,可大幅減少未來轉角處的開裂機會。

[裝修] B10-01做好油漆工序,住家不掉漆!---觀瀾新

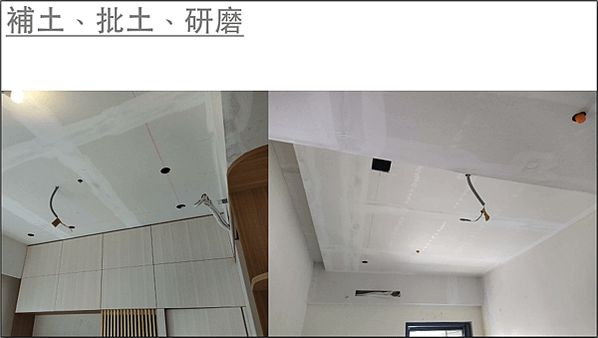

接下來同樣在#釘孔及接縫做批土整平,點的部份補土,面的部份批土,反覆的批土動作後,等其乾燥後研磨,直到看不出有接縫為止~

除此之外油漆師傅一邊批土還要一邊拿工作燈做#側光平整度檢查,看看那理還有不平整的地方要處理,批土研磨是完全靠手感將平面批順,這時油漆師傅的經驗就很重要了。

[裝修] B10-01做好油漆工序,住家不掉漆!---觀瀾新

披土的主要成份是高分子樹脂,其細緻的顆粒提供施作面毛細孔完整的填補,並配合砂紙的研磨抛光,在上漆前做好打底面。

[裝修] B10-01做好油漆工序,住家不掉漆!---觀瀾新

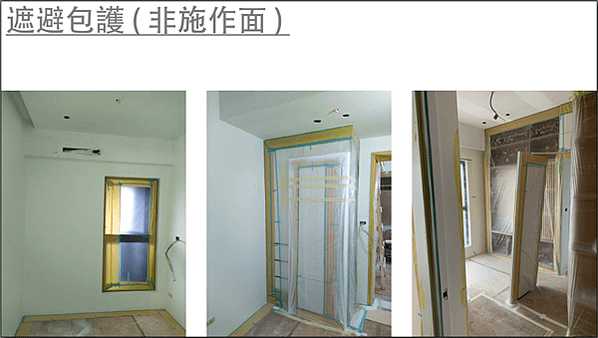

避免非施作面沾到油漆的漆料,除了做好的木作櫃體外,包含外窗也要貼上保護的餋生膠帶,並且為了讓門縫邊也要噴到漆,還要將各個門片先行缷下,找個位置立起包覆~

單單一個不到20坪的室內空間,多少個櫃體+窗戶+門片+門框+牆面與地板的交界處,都要#貼遮避紙帶#貼牛皮紙養生膠帶,再加上每個包覆的#密合度檢查,來來去去可也要花上不少的時間~

[裝修] B10-01做好油漆工序,住家不掉漆!---觀瀾新

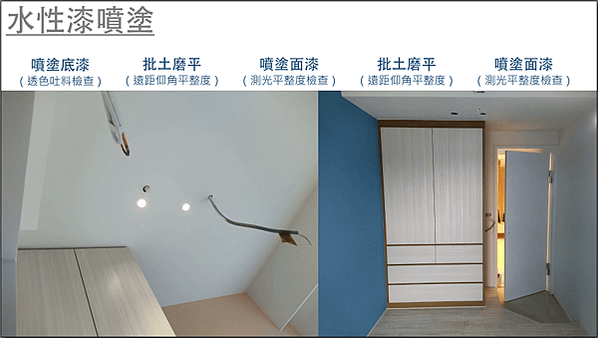

上漆噴塗這個階段是油漆師傅最辛苦也是最傷身的工序,因為粉塵跟漆料微粒都會對師傅的健康造成很大影響,在#噴塗底漆1~2道)後要檢查被塗面的#透色及吐料,等待乾燥硬化後再#噴塗面漆1道)檢查被塗面的#測光平整度,反覆#批土磨平後再次#噴塗面漆2~3道)

旁邊看著油漆師傅穿戴防毒面具的身影,在滿室粉塵的工作環境下施工,我與屋主在現場也感受到噴塗環境的不舒適,也只能跟師傅說聲"拍謝,有勞您了,我們就先出去避一避粉塵~

[裝修] B10-01做好油漆工序,住家不掉漆!---觀瀾新

居家中#甲醛#總揮發性有機化合物(TVOC)的危害,是造成血癌、白血病、新生兒體質降低、染色體異常及易破壞DNA因而致癌的主要因素,在裝修污染中除了木作板材外,就屬油漆的覆蓋面積最大了。

選用低VOC#低逸散綠建材的竹炭乳膠漆,讓家庭成員盡可能的保有,在安全標準下(HCHO標準值在0.08ppm)的居住環境~

[裝修] B10-01做好油漆工序,住家不掉漆!---觀瀾新

另外避免在寒冷底溫及濕度過高的環境下進行塗裝作業,除了每一道工序要等待乾燥的時間太久外,容易產生#白化現象,也就是塗裝後表面呈現霧白,沒有預期光澤~

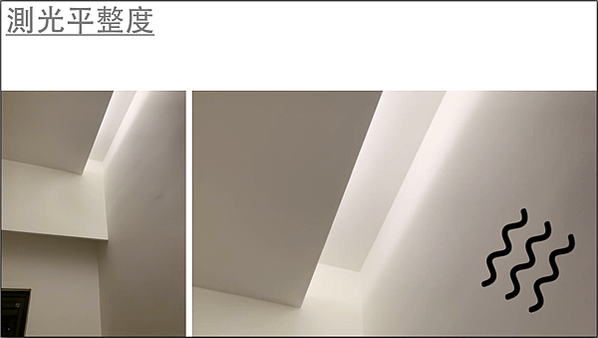

而所謂的#測光平整度,是指在光源直接照射接觸的面,其被照面會因為批覆的原始底是RC牆的粉光面,或矽酸鈣板縫間的細微高底差,施作者必竟是靠手感在抓平面角度的,故而在視覺角度上或多或少都會有波紋陰影面產生~
